前回に引き続き、カテゴリ-「35.産廃処理」を取り上げてみます。
また、000.建築関連法に、新しいカテゴリー「05.建設リサイクル法」を、追加しました。
さて、今回は、よくわけのわからない「クレダス」です。
私がよくわからないと書いた理由は、その普及率です。
いったい日本中の、どれだけの、どのような現場にて、このシステムが実際に、利用されているのでしょうか?
国土交通省に聴いてみたいものです。
さて「クレダス」ですが、その定義から。。。
クレダス(CREDAS)とは、正式名称「建設リサイクルデータ統合システム」といいます。
一言で言うと、建設リサイクル法により義務づけられた書類の作成のためのデータ登録等の機能を統合したシステムの事を言います。
CREDASが、何の略なのか?
調べてもわからなかったのですが、たぶん、Construction recycling data integration systemの略ではないでしょうか。
すべては、国土交通省のリサイクルホームページ「CREDASシステム」に、掲載されています。
その内容は、
1.概要
2.ダウンロード
3.インストール
4.操作方法
5.よく寄せられる質問
にわかれております。
さて、建設リサイクル法により義務づけられた書類に関して説明します。
「建設工事に係る資材の再資源化等に関する法律」(建設リサイクル法)では、対象建設工事について、発注者による都道府県知事への工事の事前届出(公共工事の場合は通知)を義務付けています。
また、「資源の有効な利用の促進に関する法律」に基づく国土交通省令では、発注者から直接建設工事を請け負った建設工事事業者は、一定規模以上の工事について、あらかじめ再生資源利用計画および再生資源利用促進計画を作成し、建設工事完成後、その実績を記録するとともに一定期間保存することとされています。
その工事とは、
ア 床面積の合計が80㎡以上の建築物の解体工事
イ 床面積の合計が500㎡以上の建築物の新築・増築工事
ウ ア・イ以外の建築工事で請負代金額が1億円以上の工事
エ 建築物以外の工作物の解体工事または新築工事等で請負代金額が500万円以上の工事
つまり、上記の規模以上の工事を行う際に届けなければならない書類の作成をするためのデータ登録等の機能を統合したシステムが「クレダス」ということになります。
建設リサイクル法に関しては、環境省のホームページにある、建設リサイクル法リーフレット[PDF 538KB]が、簡単で分かりやすく (マンガ絵挿入) 記載されています。
私は今でも、このリーフレットをしょっちゅう見て、リサイクル法に関して認識を確認しています。
本当に初歩のことですが、とても見やすいので、一度訪れてみてください。
国土交通省では、このシステムがもたらす恩恵として、
1. 記入者の各種様式の記入作業の軽減
2. リサイクル状況の迅速な把握
を挙げています。
つまり、「資源の有効な利用の促進に関する法律」および「建設工事に係る資材の再資源化等に関する法律」(建設リサイクル法)により義務づけられている書類の作成を電算上で行うことによって、記入者の負担の軽減等を図り、国土交通省が実施している「建設副産物実態調査」を効率的に行い、速やかにリサイクル推進のフォローアップにつながる。
このようなことでしょうか。
負担の軽減に本当になるのかは、クレダスシステム初心者の私としては、疑問符です。
このCREDAS入力システムにより、調査票を作成し、帳票として出力すること及びデータをフロッピーディスク 等へ記録することも可能です。
下記は、私が某現場において、実際に作成したクレダスの書類です↓
エクセルにてプリントアウトしたものです。
(クリック拡大)

結構、慣れていないせいもあったかもしれませんが、システムをダウンロードしてから、記載して完成するまで時間がかかりました。
CREDASでは、以下の様式のデータ入力に対応しています。
建設リサイクルガイドライン様式(再生資源利用〔促進〕計画書(実施書))
建設リサイクル法11条通知様式
建設リサイクル法10条届出様式/変更届出様式
建設リサイクル法第18条完了報告様式
今回紹介したクレダスのシステムは、直接関係の無い現場でも、上記の国土交通省のリサイクルホームページで、無償でダウンロードできますので、一度触ってみるとよいでしょう。
現在のシステムの動作環境は、
Windows98/Me*
Windows2000 Professional
WindowsXP
WindowsVista
です。
余談ですが、私が会社で使っているノートパソコンでは、最新のクレダスの画面下が切れてしまっていて、その部分に記載されている終了ボタンが使用できません。
ディスプレイの解像度は、指定されている1024×768以上なのですが、
これは、バグでしょうか?
もし、同じ症状の方がおられましたら、教えてください。
産廃処理に関しては、とても奥が深いので、今後このカテゴリーの記事を増やしてゆきたいと考えております。
いまさら人に聞けない「産廃物処理」の実務Q&A (基礎知識と実務がマスターできる いまさらシリーズ)
仕分や輸送・配送、保管まで多彩な用途に活用できます最強アスベスト廃棄用コンテナバッグ。 角…
今回は、型枠工事です。
過去に9回、型枠取付けに関して記事にしています。
RC造において、梁の型枠を地組みして、レッカー等にて吊り込んで設置する工法は、よく行われます。
その場合の安全作業手順を、紹介します。
柱の型枠を最初に立て、その柱の仕口部分に、クレーンにより梁の型枠を、のせます。
その梁の型枠は、サポート(支柱)によりすぐに支えます。
この作業に使用する設備・機械は、
・作業台・はしご・脚立・足場板・ゴムバンド
・移動式クレーン・高所作業車・ローリングタワー
等です。
使用する工具・機器は、
・丸のこ盤・電動丸のこ・電動ドリル・電工ドラム・電動釘打機・高速カッター
・インパクトレンチ・延長コード・ハンマー・玉掛用具・手鋸・ラジェットスパナ
・バール・墨つぼ・Pコン廻し・差金・シノ・番線カッター・布袋
等です。
使用する安全設備・保護具は、
・保護帽・保護メガネ・安全靴・皮手袋・保護手袋・安全帯・安全標識・親綱支柱
・ 親綱・カラーコーン・コーンバー・バリケード・トラロープ
等で、
使用資材は、
・コンパネ・補助さん・フォームタイ・端太パイプ・端太角・サポート
・チェーン・単管・緊結金具・タンバックル・根絡みクランプ・釘・番線
・剥離材・セパレーター・Pコン・結束線・端太受金物・ビニール袋
等です。
この作業に必要な主な資格と、配置予定者(作業主任者・作業指揮者・監視人等)は、下記です。
・型わく支保工の組立て等作業主任者
・玉掛技能講習修了者
・5t未満のクレーン運転の特別教育
・高所作業車の運転特別教育
・職長(安全衛生責任者)

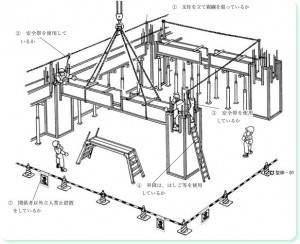

この図で、安全注意事項が4つ、描かれています。
① 支柱を立て親づなを張る
② 安全帯を使用する
③ 昇降は、はしご等を使用する
④ 関係者以外立入禁止措置をとる
下記写真は、実際の現場において、梁型枠を設置している作業状況です↓
(クリック拡大)

それでは、大梁型枠組立てを行う際の、
「危険有害要因の特定」と「危険有害要因の除去・低減のための実施すべき事項の特定」を書き出してみます。
それぞれ、危険要因と、その除去事項です。
1.大梁型枠の玉掛・荷崩れによる荷の落下
・重量の確認と必要により補強
2.玉掛者の吊上げ時に、荷にはさまれ・激突
・玉掛作業は有資格者が行う
・反動や風で荷が振れるので、介錯ロープを使用する
3.柱型枠への取付時に墜落
・柱内の低い姿勢で作業をする
・柱筋を利用して安全帯を使用する
(親綱を張る柱筋はD25以上とし、状況により補強対策を行う)
・梁底端太に転倒防止を取付ける
・梁底のサポート取付けを確認する
・サポートは専用ピンを確実に差す
・2人一組で声をかけあって作業する
4.昇降時の転落・墜落
・はしご等の昇降設備を設備する
・はしごは固定して使用する
・近道行動をしない
等々が考えられます。
この梁枠取付作業は、型枠工事の中でも一番「危険有害要因」が多く、また重大災害につながる確率も高いといえます。
必ず作業前に、
一つ一つの作業に対して、どのような危険が潜んでいて、その危険を回避するためにはどのような行動を心がければよいか、常に考えることが、安全作業に直結するのではないでしょうか。
今回は,型枠の床版取付状況を記載します。
基本的に、型枠は、せき板と支保工から構成され、作業荷重、コンクリートの自重及び側圧、打込み時の振動及び衝撃、水平荷重等の外力に耐え、かつ、所要の品質が得られるように設計する必要があります。
また、有害な水漏れがなく、容易に取外しができ、取外しの際コンクリートに損傷を与えないものとします。
このようなことを踏まえて、<床版型枠の組立手順>です。
1.作業床の整理
あたりまえのことですが、サポートを立てる床上を整理整頓し、また、凹凸がある床又は土間の場合など沈下および滑動の恐れがあるときは敷板、端太角等で補強します。
2.パイプサポート長さを調整する
パイプサポートの変形、ガタ、専用ピンの有無を点検し、階高に合わせて長さを調整します。
パイプサポートの專用ピンは確実に差込む必要があります。
また、サポートの継ぎ足しは2本までとし(3本以上継いではならない)、必ず、指定のボルトで継ぐ(9㎜×4本)ことが大切です。
差込式補助サポートは、抜け落ちないようにしっかり差込みます。
3.パイプサポート、大引を取付ける
サポート、大引きは、施工計画図又は型枠支保工計算書通りに配置します。
標準型サポートを支柱として使用します(水平繋のある場合を含む)。
スパンの長い所では両端と中央を先に立て、高さを決めた後に間のサポートを立てる手順とします。
大引架けは、1組3人以上で合図良く架けていきます。
サポートや大引の手渡しは確実に行い、大引は梁から水平継ぎを取るようにします。
4.根太を取付ける
根太聞隔は施工計画図通りに組立て、根太の長い跳出しがないように組立てます。
材料を仮置する場所は、計画図に従い支保工等を補強します。
5.床版型枠を張る
床板を張る前に、床下の照明設備の有無を確認します。(貼ると内部が暗くなるため)
梁側の通りを修正し、通り糸を張って割付図通りに張りつけていきます。
スラブ型枠上でベニア等を切断する場合はシート等養生して行い、壁型枠の中へ切断くずが入らないようにします。
危険個所では、親綱を利用して安全帯を使用することが大切です。
作業進行方向を前向き姿勢で行い、一枚ずつ釘止めをしていき、スラブと柱、梁の接合部は正確に堅固に組立てます。
コンクリート打設時に、セメントペーストが漏れないように、隙間なく取付けます。
結束する等、材料の飛散防止措置をすることも大切です。
6.床版の高さを調整する
根太を組み、スラブを張り、鉄筋組立て後、高さを再度チェックし、サポートで調整します。
7.水平つなぎを取付ける
水平つなぎは、施工計画図に従い、各サポートの直角2方向に専用クランプで緊結します。
8.金物等を取付ける
床版の上に基準の取付用の墨を出し、その墨に基づき、取付物、インサート、開口部等を取付けます。
9.組立後の点検を行う
コンクリート打設前に下記事項を、作業主任者が点検します。
A.施工計画図通りか
B.サポートの本数、間隔は良いか
C.まっすぐに立っているか
D.ピンは正規のものか、ずれていないか
E.水平繋ぎの取付けは良いか
F.締付及び緊結は良いか
G.床版型枠の高さ、取付金物等を検査する
以上の手順をふまえ、各工程ごとに作業の確認を行い、適切な枠を取付けることが大切です。
梁の上にて根太を掛けている作業状況です↓

160)【マキタ】現場での型枠づくりや、造作作業に最適!マルノコ盤2703
以前の記事(型枠取付状況2007/05/04)に引き続き、型枠工事を紹介します。
鉄筋コンクリート造の建物の出来映えは躯体コンクリートの精度によって大きく左右され、更にこの躯体は型枠工事の優劣によって決まります。
つまり型枠工事は、コンクリート造の建物の基本となるもので、綿密な計画と慎重な施工が大切です。
型枠工事の、一般的な作業標準書の一部を抜粋します。
<使用工具>
電気ドリル、丸のこ、ハンマー、鋸、バール、墨壷、スケール、下振、スパナ、電工ドラムなど。
<柱型枠の建込み>
1 レベル墨より床面根巻までの寸法出しを行う。
2 柱型枠のレベル合わせを行う。
3 型枠を組立て取付ける。
・作業前の再確認
・柱型枠建込場所
・施工図の確認
・梁型の形状、寸法の確認
・東西南北、上下の確認
・柱底部のコンクリート面確認
・部材建込み
・釘、結束線、番線等にて仮止めする
・仮止めのまま放置しない
・足元、頭部の固定
・垂直、水平のチェック
・取付物のチェック(面木、金物)
・大面、小面の組立て
・墨合わせを行い、セパレーター等を取付ける
・端太パイプを取付け、締付ける(縦、横方向とも)
・フォームタイの緩み確認、
・チェーン、サポート等にて柱型枠の倒れ防止を行う
・控え用アンカー等の確認
・建入直しを行う
・建入精度をチェックする
<壁型枠の建込み>
1 レベル墨を出す
2 パネルを割付け、組立てる
・壁内部の清掃確認
・鉄筋等の確認(倒れ、不良等)
・差筋に注意し、養生の確認をする
・外壁型枠受敷端太取付け
・パネルを所定の位置に建込む
・横から釘打を行なうので打方に注意する
・二人以上の共同作業とする
・レベル確認
・取付根元を墨に合せ固定
・パネル相互の桟木を釘止
・堰板のずれ等を確認
・セパレータのピッチ確認後穴あけ
・セパレーター取付け
・端太パイプの取付け、締付け
・横端太のジョイントは同一箇所でしない
・パイプ等の締め忘れが無いことの確認
型枠計画は、安全で、且つ、要求品質に見合った精度で施行する工法を採用できないかという観点でチェックする必要があります。
下記写真は、某マンションの工事現場において、外壁の型枠を取付け、締め込んでいる作業状況です。
